凌晨 1 点,告警连着响。运维同事第一时间打开 CMDB 查依赖关系,结果映射关系已经过期,排查方向直接跑偏。类似场景我们见过太多次。
很多企业不是没有 CMDB,而是“有系统、没信任”。你问一线为什么不用?答案通常很现实:数据不准、流程不通、更新太慢。工具在,决策还是靠经验。
我们在项目复盘里总结出三个高频陷阱,几乎每个失败案例都能对上。
陷阱一:把 CMDB 当静态台账,数据越积越脏
资产变化是连续的,台账维护却是离散的。手工录入一旦跟不上扩容、迁移、下线节奏,数据衰减会非常快。
我们曾接手一个电商场景,扩容后部分 IP 映射没有及时更新,促销窗口排障效率急剧下降,最后演变成业务中断。问题根源并不复杂:没有“自动发现 + 变更联动”机制,数据自然会失真。
陷阱二:只为“建库”而建库,不为运维动作服务
有些项目把 CMDB 当合规交付件,验收通过就结束。结果是系统和日常流程脱节,运维要在多个工具之间来回切换,大家更不愿意维护数据。
我一直坚持一个不太“好听”的观点:
如果 CMDB 没有参与故障定位、变更评估、发布决策,它就不是生产系统,只是文档系统。
陷阱三:组织责任不清,更新动作没人负责
开发改了架构,运维不知道;网络改了策略,应用团队没同步;上线后出了问题,所有人都说“这不是我改的”。
CMDB 最怕的不是技术难,而是责任边界模糊。没有角色分工和更新 SLA,系统会在几个月内失去可信度。
我们怎么把 CMDB 从“台账”变成“决策底座”
1. 从核心配置项起步,先做小而准
不要一上来追求全量建模。第一阶段先抓关键业务链路需要的配置项,覆盖高频故障与高风险变更场景。
实际经验里,先把 20% 的关键配置项做准,往往能覆盖 80% 的排障与评估需求。
2. 用自动化机制维持数据新鲜度
我们通常组合使用网络扫描、云平台 API、ITSM 变更事件和发布流水线,做持续校验与自动回写。这样做的好处很直接:配置更新从“靠人记得”变成“系统自动触发”。
3. 让 CMDB 进入关键流程,形成强依赖
要让系统真正活起来,必须让关键动作依赖它:
- 故障定位先看拓扑和依赖关系;
- 重大变更先做影响面评估;
- 容量和成本评估直接调用资产关系。
一旦核心流程离不开 CMDB,数据质量就会被全团队共同维护。

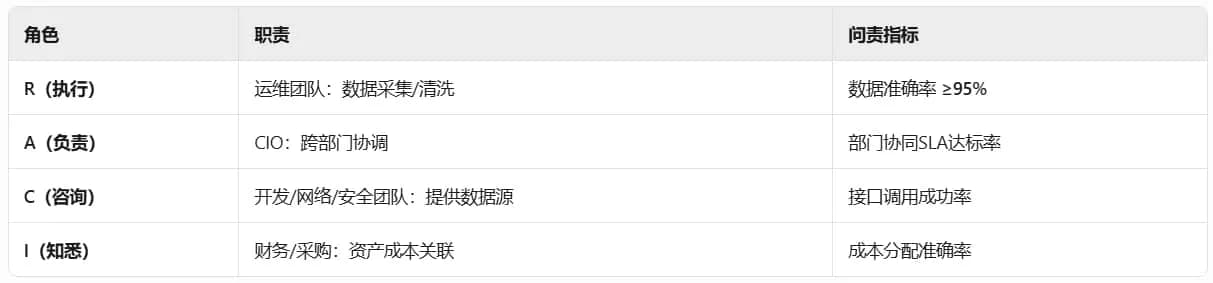

4. 建立组织治理:RACI + 数据质量看板
我们会把“谁维护、何时维护、超时怎么处理”写成清晰规则,并用日报/周报公开数据质量问题。责任透明后,系统会明显稳定。
非共识但非常关键的一点
很多团队以为 CMDB 项目失败是“工具选错了”。在我们看来,更多时候是“治理设计缺位”:
- 没有定义数据生命周期;
- 没有把变更流程和配置更新绑定;
- 没有让业务负责人承担数据质量责任。
工具重要,但工具排在治理之后。
最后
CMDB 不是展示系统,而是运行系统。它应该让一线团队在压力最大的时刻更快做出正确判断,而不是增加一个“理论上很重要”的页面。
如果你正在做 CMDB 或 IT 资产治理,可以先看智能资产方案,也欢迎直接联系我们一起做现网诊断:联系团队。
